Pipe Jacking
Open Shield

Pipe jacking enables the construction of sewers and pipelines with minimal disruption to, for example, inner-city traffic routes, thereby avoiding long traffic jams and contributing to a significant reduction in particulate matter and CO2 emissions.

Since this method requires only the removal of soil displaced by the new pipeline, this innovative construction method further significantly reduces construction site traffic and emissions compared to conventional open trench / open cut construction, and also conserves resources, as very few external construction materials need to be delivered.

These methods enable highly precise pipe laying over long distances using state-of-the-art electronic measurement techniques.

The diameter ranges for pipe jacking start at the lower end of the range used in mechanical tunnel boring with tubbing lining.

Existing software solutions make it possible for the client to view all relevant tunneling data online in real time.

Procedure Description

Verfahrensbeschreibung

Application Criteria

Source: DWA-A 125 (Figure 16)

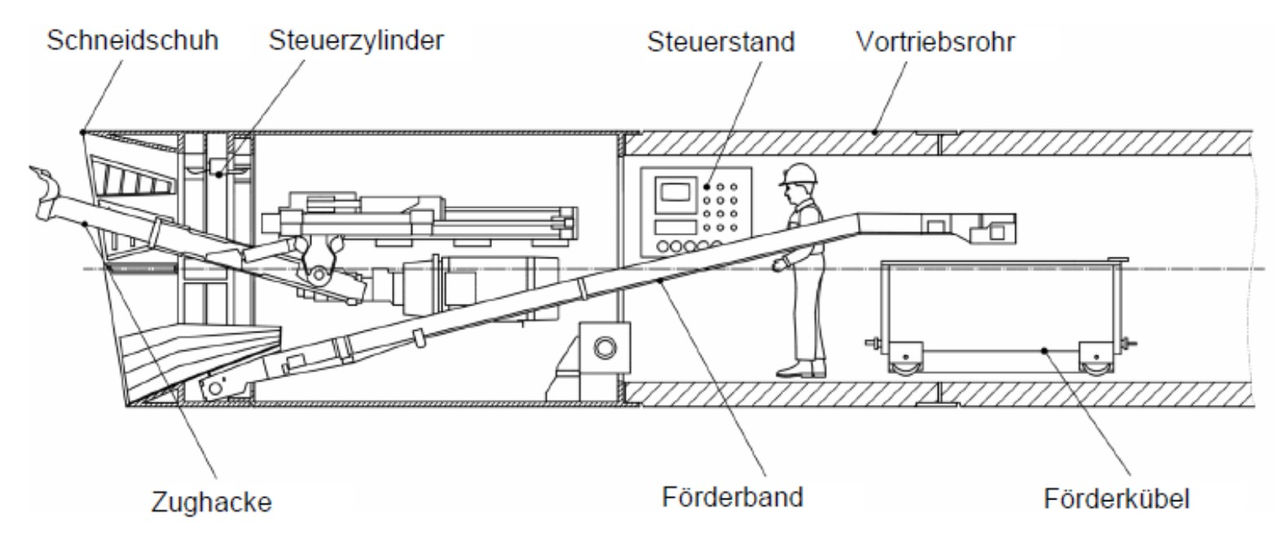

The tunneling pipes are driven from a starting pit to a target point—usually a target excavation pit—while the pipe string is continuously pushed forward. At the same time, the soil is continuously excavated at the working face using a pull-back cutter or a cutting head. The material is typically conveyed using a conveyor bucket. The excavated soil remains in its natural state and does not need to be separated from any conveying medium. The working face is fully visible, allowing obstacles to be detected and removed. Even the detection of explosive ordnance is possible to a certain extent. The process is controlled via control cylinders in the drill head, enabling advancement in a straight line or around curves.

Tunneling with an open shield, with or without compressed air—Section 6.2.3.2/.3/.4

> 1.000 m

Vertical and horizontal curves are possible; radii depend on pipe diameter and geological conditions; R ≥ 150 m

Reinforced concrete, polymer concrete, fiberglass-reinforced plastic, stoneware

For sewer lines

 DNverticalhorizontal
 < 600 +/- 20+/- 25
 > 600 bis < 1000 +/- 25 +/- 40
 > 1000 bis < 1400+/- 30+/- 100
 > 1400+/- 50+/- 200

 Source: DWA-A 125 (Table 10)

Steel or reinforced concrete obstacles, pile foundations, and other man-made obstacles can be removed using this system.

in all soils that have the required bearing capacity, including bedrock up to 50 MPa

Sewage pipes, protective pipes, utility tunnels

Crossing rivers, roads, highways, habitats, open areas, cuts in the terrain, narrow passages, and numerous intersecting utility lines—especially when anthropogenic obstacles are expected that can only be removed by the tunnel boring machine due to the infrastructure above.

Latest

News

Information and updates from the various business divisions of the Max Bögl Group. Read the latest articles about our services, T-echnologies, and what we’re doing.

Weiterer wichtiger Meilenstein für die neue Saalequerung bei Salzmünde

10.07.2025

Unter Federführung der Max Bögl Schwerlastexperten konnte bereits Ende Juni 2025 unser Baustellen-Team den ersten Verschub der Strombrücke über die Saale nach rund acht Stunden erfolgreich und unfallfrei abschließen.

Mehr erfahren >>

SuedLink: Firmengruppe Max Bögl gewinnt erstes Tiefbaulos in Baden-Württemberg

17.01.2024

Die Übertragungsnetzbetreiberin TransnetBW hat die Tiefbauleistung für die baden-württembergischen Baulose des Energiewende-Großprojekts SuedLink nach einer europaweiten Ausschreibung vergeben. Die Firmengruppe Max Bögl führt mit ihren erfahrenen Tiefbauspezialisten im südlichen Los die Bauleistungen zusammen mit ihrem Partner, der Firma Michels aus den USA, aus. Das Vergabevolumen für die Baulose liegt bei mehreren hundert Millionen Euro.

Mehr erfahren >>

SuedLink: Firmengruppe Max Bögl erhält Großauftrag für Tiefbauarbeiten in Thüringen

02.12.2024

Die Übertragungsnetzbetreiberin TransnetBW hat die Tiefbauleistung für den rund 75 Kilometer langen Thüringer-Abschnitt D1 des Energiewende-Großprojekts SuedLink vergeben. Der Abschnitt teilt sich in zwei Baulose. Die Firmengruppe Max Bögl führt in Partnerschaft mit der Firma Michels Trenchless das südliche Baulos aus – beginnend bei Breitungen/Werra und über rund 41 Kilometer verlaufend bis kurz hinter die bayerische Landesgrenze bei Eußenhausen. Das Baulos hat ein Vergabevolumen von mehreren hundert Millionen Euro.

Mehr erfahren >>

Erste Brückensegmente erfolgreich eingehoben: Firmengruppe Max Bögl errichtet neue Geh- und Radwegbrücke über die Donau

07.08.2023

Um eine verkehrsgerechte Geh- und Radwegverbindung über die Donau zu schaffen, haben die Stadt Regensburg und die Gemeinde Sinzing den Neubau einer 3-feldrigen Stahlfachwerk-brücke mit orthotroper Platte beschlossen und die Firmengruppe Max Bögl mit der Durch-führung des Projekts beauftragt. Nach ihrer Fertigstellung wird die Brücke, die sich aus drei vorgefertigten Einzelsegmenten zusammensetzt, insgesamt 244 m lang sein und auf den bereits vorhandenen Pfeilern und Widerlagern der benachbarten Eisenbahnbrücke auflagern. Die ersten beiden Segmente des Neubaus konnten am vergangenen Wochenende bereits erfolgreich eingeschwommen und eingehoben werden.

Mehr erfahren >>

530.000 Tonnen hochwertige Betonfertigteile: Firmengruppe Max Bögl erhält Großauftrag über die Produktion und Lieferung von Tunnel-Tübbings und Sohlsteinen für den Brenner Basistunnel

Im Zuge der Erstellung des Brenner Basistunnels wurde die Firmengruppe Max Bögl von der Arbeitsgemeinschaft PORR - MARTI für die Teilstrecke Pfons-Brenner (Baulos H53) mit der Herstellung und Lieferung von Tübbings und Sohlsteinen beauftragt. Die Bauaufgabe der ARGE umfasst den Bau von zwei eingleisigen Haupttunnelröhren mit einer Gesamtlänge von 25,2 km und wird in rund sechs Jahren Bauzeit realisiert. Für dieses Großprojekt produziert das Max Bögl Fertigteilwerk in Sengenthal in den nächsten Monaten 46.500 Tübbingsteine sowie 7.756 Sohlsteine, welche im Tunnel auf einer Strecke von rund 15 km Länge eingebaut werden. Im Zeitraum von Februar 2024 bis November 2025 werden nahezu täglich 1.400 Tonnen hochpräzise Fertigteilprodukte das Werk nachhaltig per Bahntransport in Richtung Steinach (Wolf) im Wipptal (Österreich) verlassen. „Wir sind sehr stolz darauf, dass wir unsere Kompetenz in der Herstellung von hochpräzisen Tunneltübbings auch bei diesem herausragenden Projekt, welches Mittel- und Nordeuropa mit dem Süden verbinden wird, einbringen können.“ Klaus-Jürgen Malcher, Geschäftsführer Max Bögl Fertigteilwerke

Mehr erfahren >>

Verkehrsfreigabe: Neubaustrecke Wendlingen–Ulm feierlich in Betrieb genommen

12.12.2022

Die Neubaustrecke Wendlingen–Ulm ist ein wichtiger Abschnitt im künftigen Hochgeschwindigkeitsnetz der Deutschen Bahn und als Bestandteil des europäischen Hochgeschwindigkeitsnetzes "Magistrale für Europa" von internationaler Bedeutung. Mit dem Fahrplanwechsel am 11. Dezember werden nun fortan täglich tausende Reisende von zusätzlichen Verbindungen zwischen Stuttgart und München und in Europa profitieren. Dank der Neubaustrecke Wendlingen–Ulm sparen sie künftig zudem rund 15 Minuten Zeit. Die Firmengruppe Max Bögl war über viele Jahre an zahlreichen Projekten der Neubaustrecke sowie Stuttgart 21 mit einer Gesamtauftragssumme von rund einer Milliarde Euro beteiligt und freut sich sehr, zum Gelingen der Gesamtaufgabe maßgeblich beigetragen zu haben.

Mehr erfahren >>

Oberbürgermeister-Karl-Lehr-Brückenzug Duisburg – Erste Brückenverschübe erfolgreich abgeschlossen

07.12.2022

Als eine der wichtigsten Verbindungen der Stadt Duisburg führt der Oberbürgermeister-Karl-Lehr-Brückenzug über die Ruhr und den Hafenkanal. In einer Erneuerungsmaßnahme werden parallel zu den bestehenden Bauwerken die neuen Brücken mit 180 und 125 Metern Länge in Position gebracht und danach montiert, um den zukünftigen Verkehrsfluss sicherzustellen.

Mehr erfahren >>

Neue Bahnbrücke in Günzburg offiziell eröffnet

07.12.2022

Zur Verbesserung des Verkehrsflusses beauftragte die Stadt Günzburg einen Ersatzneubau der seit 1978 bestehenden Bahnbrücke über die ICE-Strecke Augsburg/Ulm. Neben der Erweiterung der B16 auf drei Fahrspuren und dem Ausbau des Kreisverkehrs ist auch der Geh- und Radweg auf 3,0 m verbreitert worden. Nach einer Bauzeit von rund 11 Monaten wurde die Brücke am 2. Dezember für den Verkehr freigegeben und diesen Montag in Anwesenheit von Vertretern der Politik, der Presse und des Projektteams offiziell eröffnet.

Mehr erfahren >>

Richtungsweisender Tunnelbau: Auftrag für Pilotprojekt in Deutschland erhalten

28.07.2022

Die Firmengruppe Max Bögl hat als technischer Federführer in ARGE mit der Firma Marti (kaufmännische Federführung) den Zuschlag für die Erneuerung des Elleringhausener Tunnels bei Brilon (Nordrhein-Westfalen) erhalten. Der Auftrag in Höhe von rund 87 Mio. € umfasst neben dem Neubau eines ca. 475 Meter langen Rettungsstollens und eines ca. 125 Meter tiefen Vertikalschachts auch die grundhafte Erneuerung der statisch tragenden Innenschale des 1.393 Meter langen, zweigleisigen Elleringhauser Bahntunnels aus dem Jahr 1872.

Mehr erfahren >>

Allgemeine Bauartgenehmigung für die Modulbrücke Bögl erteilt

22.02.2022

Mit der Modulbrücke Bögl hat die Firmengruppe Max Bögl ein neuartiges Brückenbausystem entwickelt. Wo bisher Brückenflächen aus Ortbeton hergestellt und anschließend aufwändig abgedichtet und asphaltiert werden mussten, kommen bei der Modulbrücke Bögl Fahrbahnelemente zur Ausführung, die im Werk gefertigt und anschließend vor Ort zu einem monolithischen Bauwerk zusammengefügt werden.

Mehr erfahren >>
